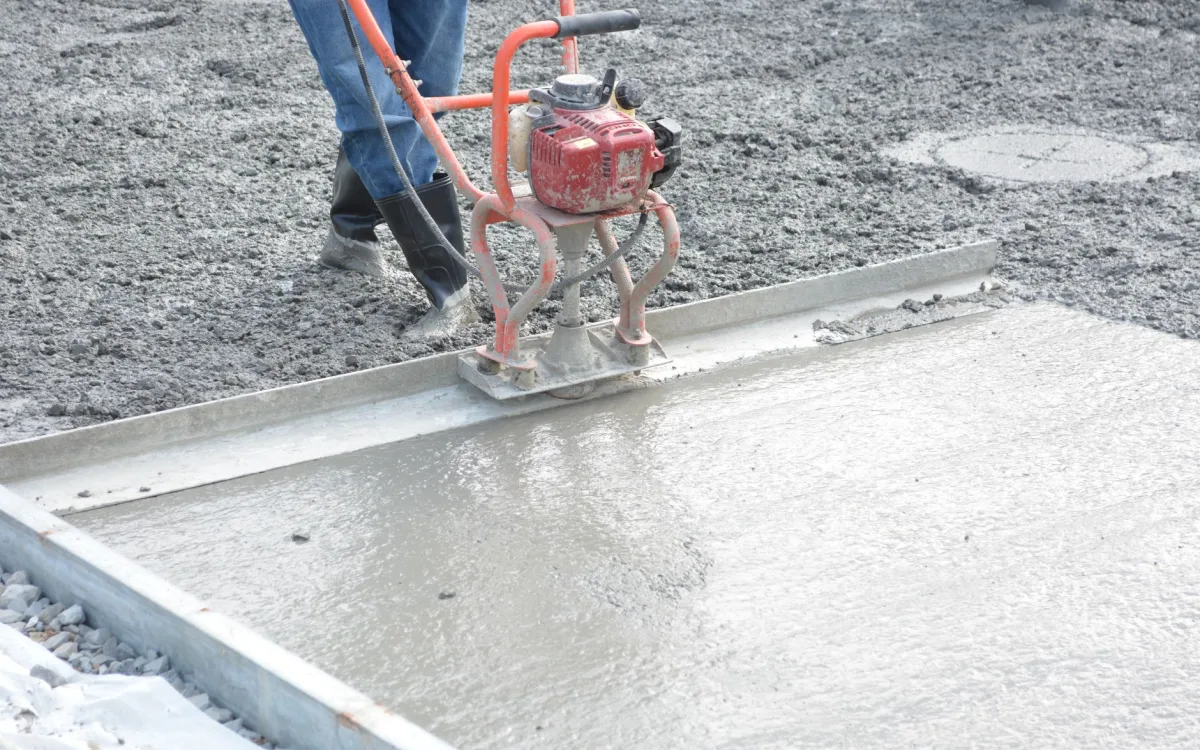

Pracuję w tej branży od lat i najczęściej słyszę jedno pytanie: jak długo schnie wylewka? Klient dzwoni w trzecim tygodniu i mówi, że chce już kłaść glazurę albo panele. Odpowiadam mu zawsze to samo: każdy dzień, w którym zaczynasz zbyt wcześnie, to dzień, w którym wylewka się mści. Pęknięcie w rogu, nierówność, zabarwienie od kurzu na powierzchni – widziałem to w kilkunastu mieszkaniach.
Ile schnie wylewka? Podział na warstwy i rzeczywiste terminy
Wylewka nie schnie tak, jak schnie mokry ręcznik. Część wody wiąże się chemicznie z cementem w procesie hydratacji, a resztę trzeba odparować i właśnie to zabiera tygodnie.
Pierwszy tydzień po wylaniu
Pierwsze 7 dni to okres krytyczny. Przez pierwszy tydzień beton rozwija około 50 procent docelowej wytrzymałości na ściskanie, ale powierzchnia nie jest jeszcze odporna na zarysowania. Od trzeciego do ósmego dnia trwa okres największej kruchości: beton pracuje i może pęknąć, jeśli zbyt szybko odsłonisz go z folii albo gwałtownie zmienisz temperaturę w pomieszczeniu. Po tygodniu można po wylewce chodzić, ale nie wprowadzać ciężkiego sprzętu ani dalszych prac.
Drugi i trzeci tydzień schnięcia
Od ósmego do dwudziestego pierwszego dnia wylewka nabiera wytrzymałości i trzeba ją chronić przed przesuszeniem. Jeśli w tym okresie włączysz w pomieszczeniu klimatyzację bez nawilżania powietrza, wylewka będzie schnąć zbyt szybko, a to daje pęknięcia skurczowe.
Od czwartego do szóstego tygodnia
Od dnia 21 do dnia 42 (6 tygodni) wylewka kończy nabierać wytrzymałości, ale wciąż jest podatna na uszkodzenia. Jeśli w czwartym tygodniu zaczną się wiercenia albo układanie kolejnych warstw, możesz uszkodzić strukturę w głębi.
Grubość wylewki to czynnik decydujący, z którym mało kto się liczy
Wylewka 5 milimetrów schnie szybciej niż wylewka 5 centymetrów – to oczywiste, ale ludzie nie zdają sobie sprawy, jak duża jest ta różnica. Wylewka niwelacyjna (5–20 mm) schnie 2–3 tygodnie, jeśli panuje normalna wilgotność (50–60 procent RH) i temperatura 18–22 stopni. Wylewka wyrównawcza (20–50 mm) potrzebuje 4–6 tygodni. Gruba wylewka samopoziomująca (50 mm i więcej) może potrzebować nawet 8 tygodni do pełnego wyschnięcia, bo woda musi przejść z dna przez całą warstwę. To wartości z praktyki: zakładają normalne warunki, brak przeciągów i brak nagłych zmian temperatury. W praktyce gruba wylewka wylana latem w bardzo suchym mieszkaniu może wyglądać na suchą po 3 tygodniach, a środek będzie jeszcze wilgotny. Jeśli w piątym tygodniu położysz na niej panel winylowy, zablokujesz odparowanie, a wylewka zapleśnieje od spodu.
Temperatura i wilgotność: zmienne, które albo przyspieszają, albo hamują
| Warunek | Wpływ na schnięcie | Realny czas |
|---|---|---|
| Normalny: 18–22°C, 50–60 procent RH | Przewidywalny | 4–6 tygodni dla wylewki 30–40 mm |
| Zimno: poniżej 15°C | Bardzo spowalnia wiązanie cementu | 8–12 tygodni, czasem więcej |
| Gorąco: ponad 25°C | Przyspiesza, ale rośnie ryzyko pęknięć skurczowych | 3–4 tygodnie, ale powierzchnia krucha |
| Bardzo sucho: poniżej 30 procent RH | Szybko schnie powierzchnia, w środku zostaje wilgoć | 2–3 tygodnie do chodzenia, 10 i więcej do pełnego |
| Wysoka wilgotność: powyżej 70 procent RH | Bardzo wolne schnięcie, ryzyko pleśni | 8–10 tygodni i więcej |
Tabela to nie przepis, to orientacja. Rzeczywistość zależy od kombinacji warunków: jeśli temperatura jest za niska, a wilgotność wysoka, czekanie 12 tygodni jest realne. Najgorszy scenariusz to wylewki wykonane zimą bez ogrzewania – mogą schnąć miesiącami, a czasem nie wyschną całkowicie nigdy. Z drugiej strony są wylewki wylane latem w pomieszczeniu bez wentylacji, gdzie temperatura sięga 30–35 stopni: tam ryzyko pęknięć jest ogromne, a wylewka schnie na powierzchni, zachowując wilgoć w głębi. Osobny przypadek to wylewka pod ogrzewanie podłogowe, którą przed położeniem okładziny trzeba wygrzać według ustalonego harmonogramu.
Test wilgoci: jak się upewnić, że wylewka naprawdę jest gotowa
Po szóstym tygodniu możesz zrobić test wilgoci, zamiast zdawać się na wyczucie. Najprostsza metoda to test z folią: przyklej do wylewki kawałek folii, szczelnie na krawędziach, zostaw na 24 godziny, a potem sprawdź, czy pod spodem pojawiła się wilgoć. Jeśli tak, wody jest jeszcze za dużo i trzeba czekać dalej. Dokładniejsza jest metoda CM, czyli pomiar karbidowy, wykonywany miernikiem, który można wypożyczyć na kilka dni. W praktyce przyjmuje się, że wylewka cementowa pod panele i posadzki elastyczne powinna mieć wilgotność poniżej 2 procent, a wylewka anhydrytowa poniżej 0,5 procent. Wiążący jest zawsze wymóg producenta okładziny, więc zaczynaj od jego karty technicznej. Test powinien być częścią umowy: „Prace wykończeniowe zaczynają się po pomyślnym teście wilgoci”.
Błędy, które popełnia się teraz, a odczuwa za rok
Główny błąd to założenie, że wylewka jest sucha, bo wygląda na suchą na powierzchni. Drugi to ułożenie w trzecim tygodniu warstwy, która miała być paroprzepuszczalna, a nie jest. Trzeci to otwieranie okien zimą, żeby przewietrzyć mieszkanie: powoduje to skoki temperatury, a beton pęka. Czwarty to zbyt wczesne zdjęcie folii i dosuszanie wylewki nagrzewnicą, żeby przyspieszyć prace: powierzchnia oddaje wodę szybciej niż głębsze warstwy, a efektem są rysy skurczowe i wilgoć uwięziona w środku. Piąty błąd to założenie, że gruba wylewka schnie równomiernie na całej głębokości. Powierzchnia jest sucha w trzecim tygodniu, ale w dolnej warstwie wilgoci może być wielokrotnie więcej, niż dopuszcza producent okładziny. Położenie paneli blokuje odparowanie, a wylewka trzyma wilgoć jak gąbka: efektem będzie pleśń, zapach i deformacja paneli. Jeśli odczekasz pełne 8–10 tygodni, wylewka wyschnie równomiernie, a ryzyko spada radykalnie.
